現今鋼筋混凝土結構的建筑形式多種多樣,在施工中經常需要留置后澆帶。后澆帶就是指在現澆整體鋼筋混凝土結構中,只在施工期間留存的臨時性的帶形縫,起到消化沉降收縮變形的作用,根據工程需要,保留一定時間后,再用混凝土澆筑密實成為連續整體的結構。如后澆帶施工質量不好,會使建筑結構整體性不好,造成滲漏等質量問題。對后澆帶施工總結出以下施工方法,以提高后澆帶施工質量。
本方法適用于高低結構的高層住宅、公共建筑及超長結構的現澆整體鋼筋混凝土結構中后澆帶的施工,其他有特殊要求結構中的后澆帶施工可參照本方法。
1.后澆帶應按設計要求予留,并按設計規定的時間先澆筑混凝土,一般寬度為700mm—l000mm,間隔一般為20--30m,貫通整個結構的橫截面,將結構劃分為幾個獨立區段,但不一定直線通過一個開間,以避免鋼筋100%有搭接接頭。后澆帶一般從粱、板分跨部通過或縱橫墻相交的部位或門洞口的連粱處通過,板、墻的鋼筋格接長度為45d,梁的主筋可以不斷開,使其保持一定聯系。
2. 若上述部分設計有明確要求的,嚴格按圖紙施工。
3.后繞帶共有四種形式:平直縫、階梯縫、凸形縫和凹形縫。若設計無明確要求,采用何種形式應視具體情況定,其中地下室外墻一般采用平直縫,并安裝鋼板止水帶。

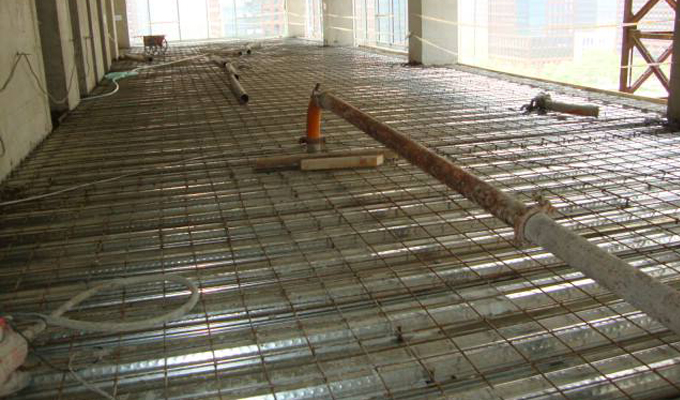

4.在施工基礎墊層時,宜將后澆帶處基礎墊層降低50—100mm,以便處理施工縫、清除垃圾和排除積水。雨期施工時,后澆帶應每間隔50m設置集水坑,以便及時排除雨水和養護用水。
5.后澆帶四周應做好防護,頂部應遮蓋,以防施工過程中垃圾等污染鋼筋及施工縫結合面。
6.支設模板應根據分塊圖劃分出混凝土澆筑施工層數,并嚴格按施工方案進行。后澆帶施工縫一般采用快易收口網、鋼絲網或堵頭板作側模,堵頭板應按鋼筋間距上下刻槽。
7.后澆帶混凝土施工前,應清除鋼筋表面銹層,混凝土表面鑿毛(若采用快易收口網或鋼絲網),用壓力水沖洗。
8.鋼筋若采用斷離法,則按設計及規范要求搭接接長或焊接,有加強附加鋼筋的,還需視附加鋼筋具體位置穿插施工。
9.后澆帶兩側混凝土達到設計規定的齡期后,按照設計規定和施工規范規定的時間,澆筑后澆帶混凝土。后澆帶混凝土必須采用無收縮混凝土,宜采用微膨脹混凝土,強度等級宜提高一級。且宜摻入早強減水劑,認真配制、精心振搗,為了保證混凝土密實,垂直施工縫處應采用鋼釬搗實。
10.后澆帶施工縫處理自下而上逐層進行,后澆帶混凝土強度達到設計要求后,視工程特點按規定逐層拆除模板。
11.后澆帶混凝土初凝后,應在12h內覆蓋澆水養護14d,養護期間要保持混凝土表面濕潤。
12. 冬季施工:水和砂子根據冬季施工方案規定加熱并加防凍劑,并宜采用綜合蓄熱法養護。降溫不宜超過5℃/h。拆模時結構表面溫度與周圍氣溫的溫差不得超過15℃。
13. 規范規定后澆帶允許偏差表
鋼筋、水泥、砂、碎石外加劑焊條等原材料必須符合設計要求和有關標準規定。后澆帶施工時模板應支撐安裝牢固,鋼筋進行清理整形,其規格尺寸、數量、間距、接頭位置、焊接質量、接頭長度須符合設計要求和規范規定。施工質量應滿足鋼筋混凝土設計和施工驗收規范的要求,以保證混凝土密實無裂縫。 、
通過設置后澆帶,使大體積、大面積混凝土可以分塊分段施工,加快了施工進度,縮短了施工工期。由于不設永久性的沉降縫,簡化了建筑結構設計,提高了建筑物的整體性,同時也減少了滲漏水的因素。只有保證后澆帶的施工質量,才更能充分體現它的價值。
